Corpul A:

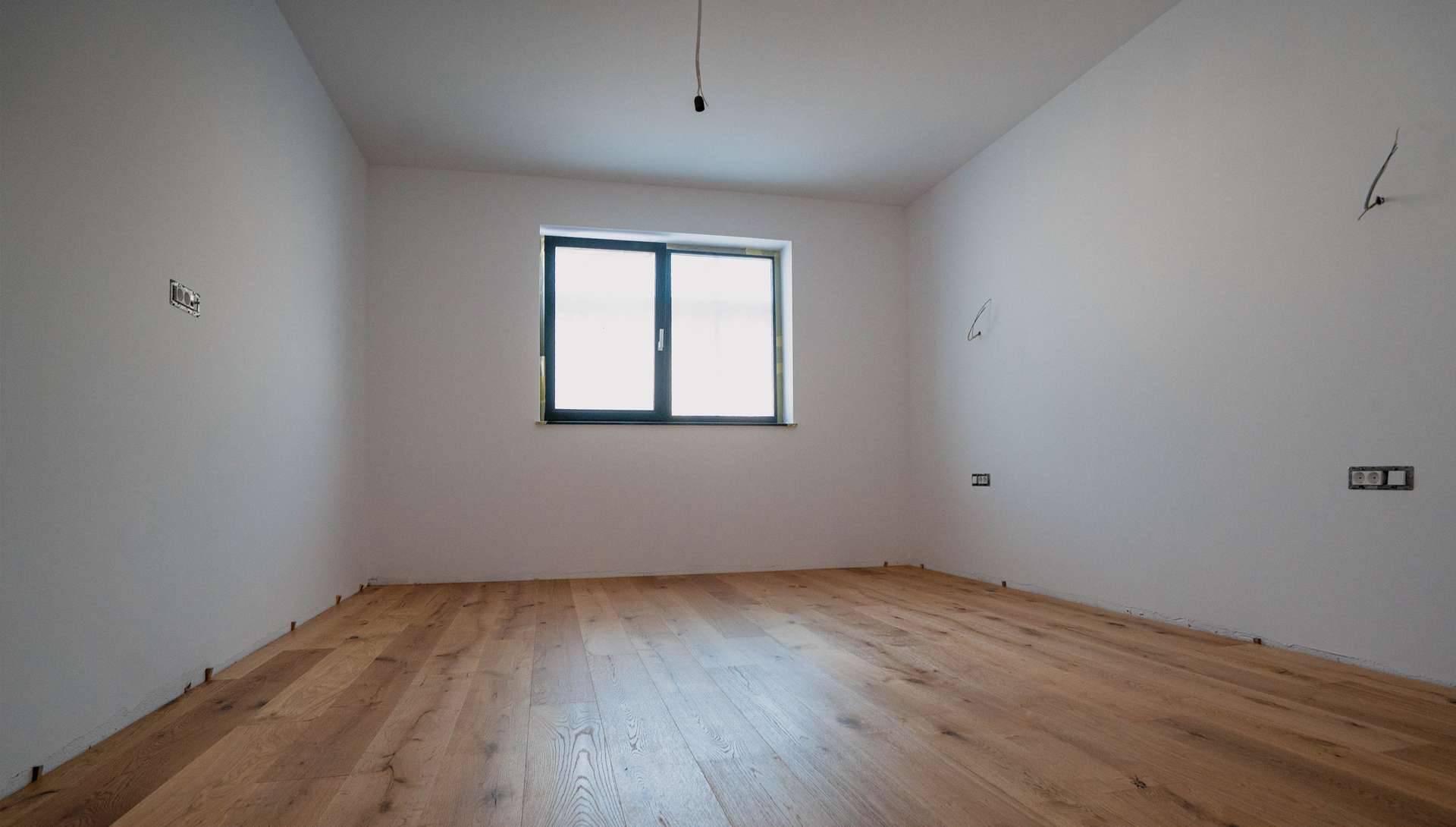

La etajul 1 s-a finalizat procesul de tencuială.

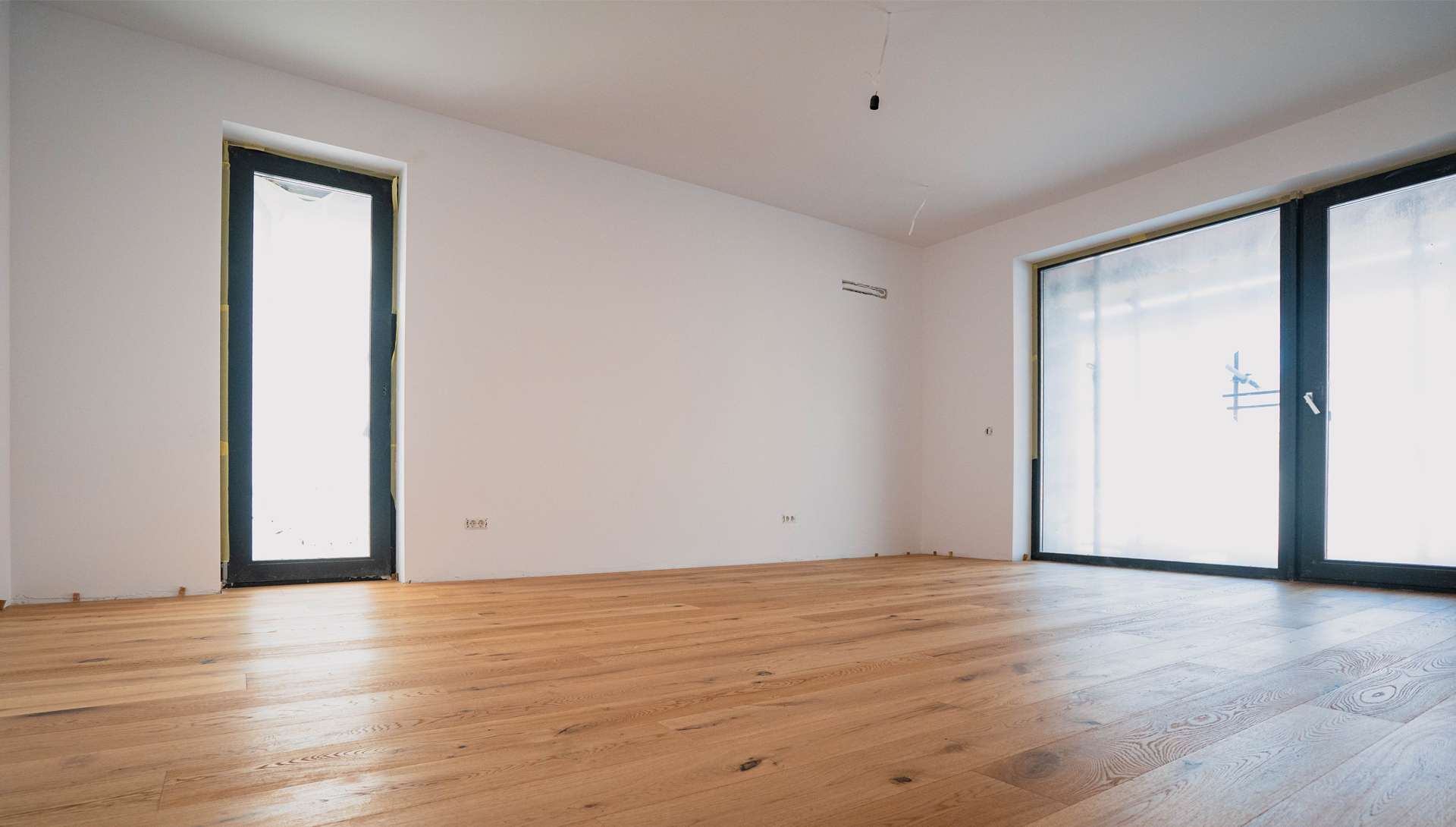

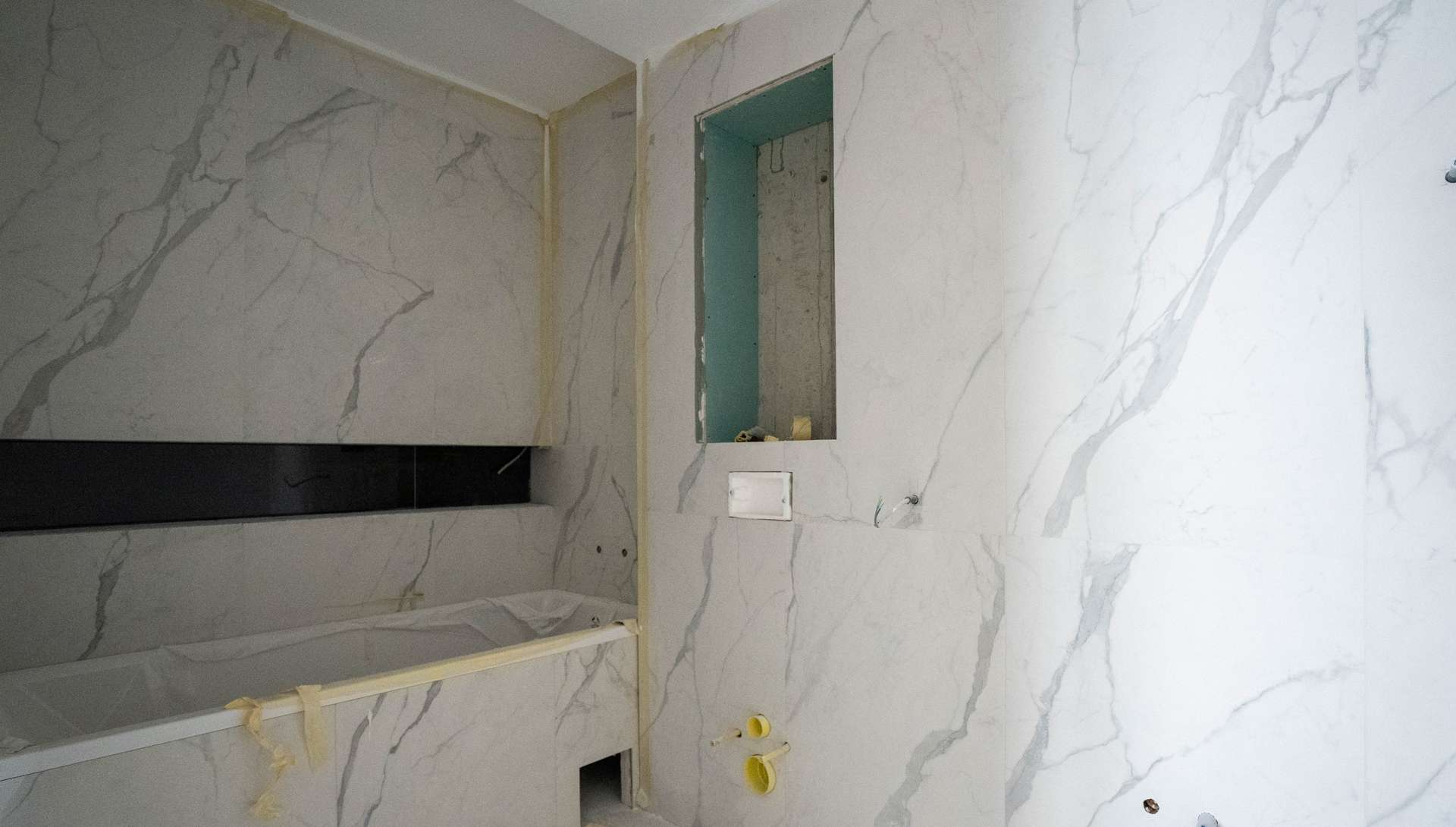

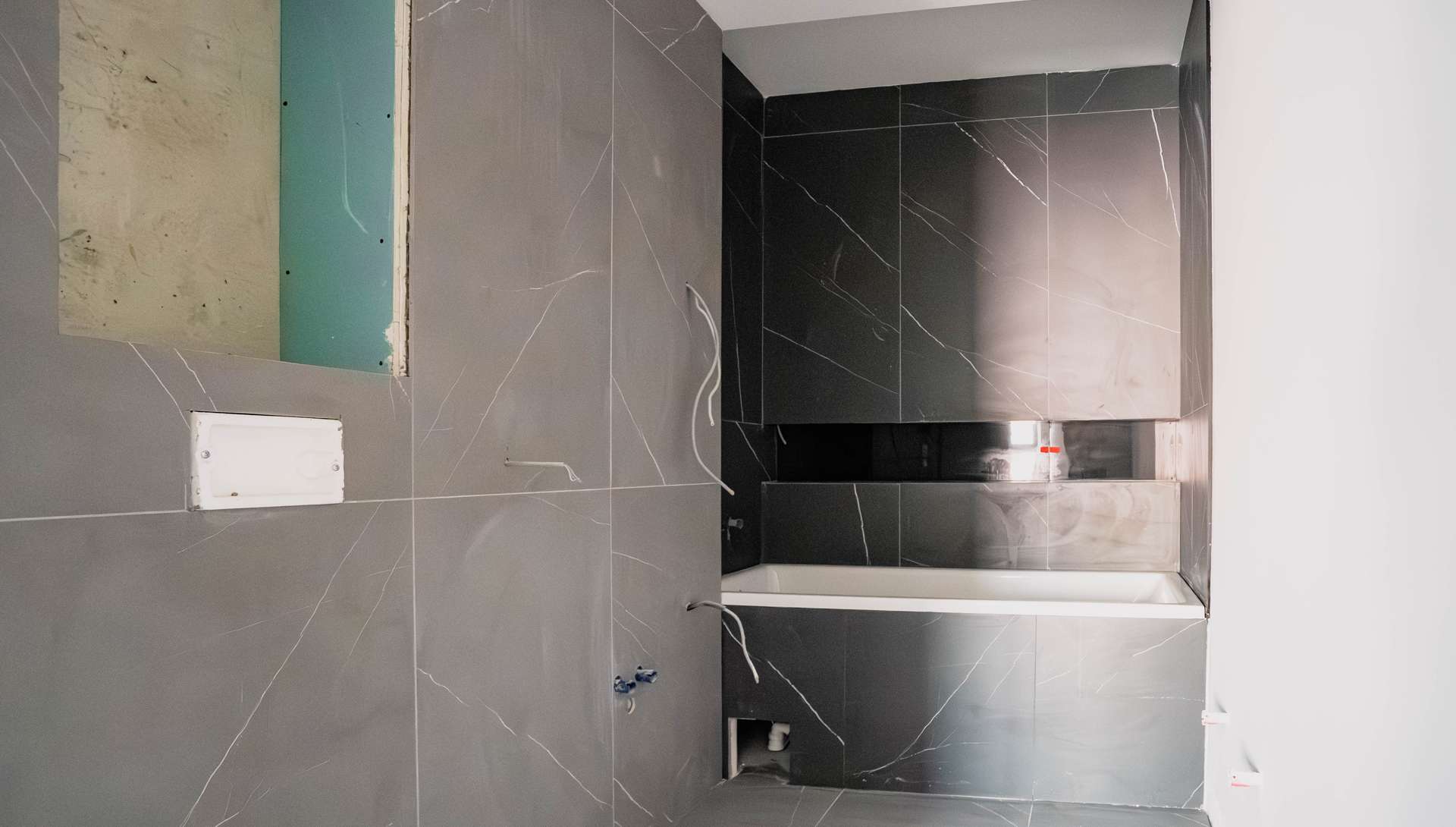

La etajele 1-4 s-a montat ceramica.
La etajele 1-7 s-a finalizat procesul de gletuire.
Masa de șpaclu la fațadată – etaj 1 – este finalizată.
Corpul B:
Decorativa și ceramica de la balcoane este finalizată complet..
S-au măsurat și comandat sticlă pentru balustrăzile balcoanelor.
La etajele 1-10 s-a dat cu lavabilă și s-a montat gresia.
S-a început procesul de gletuire pe casa scării.
Corpul C:
La etajele 1-5 s-au finalizat tencuielile și încălzirea în pardoseală a fost instalată.

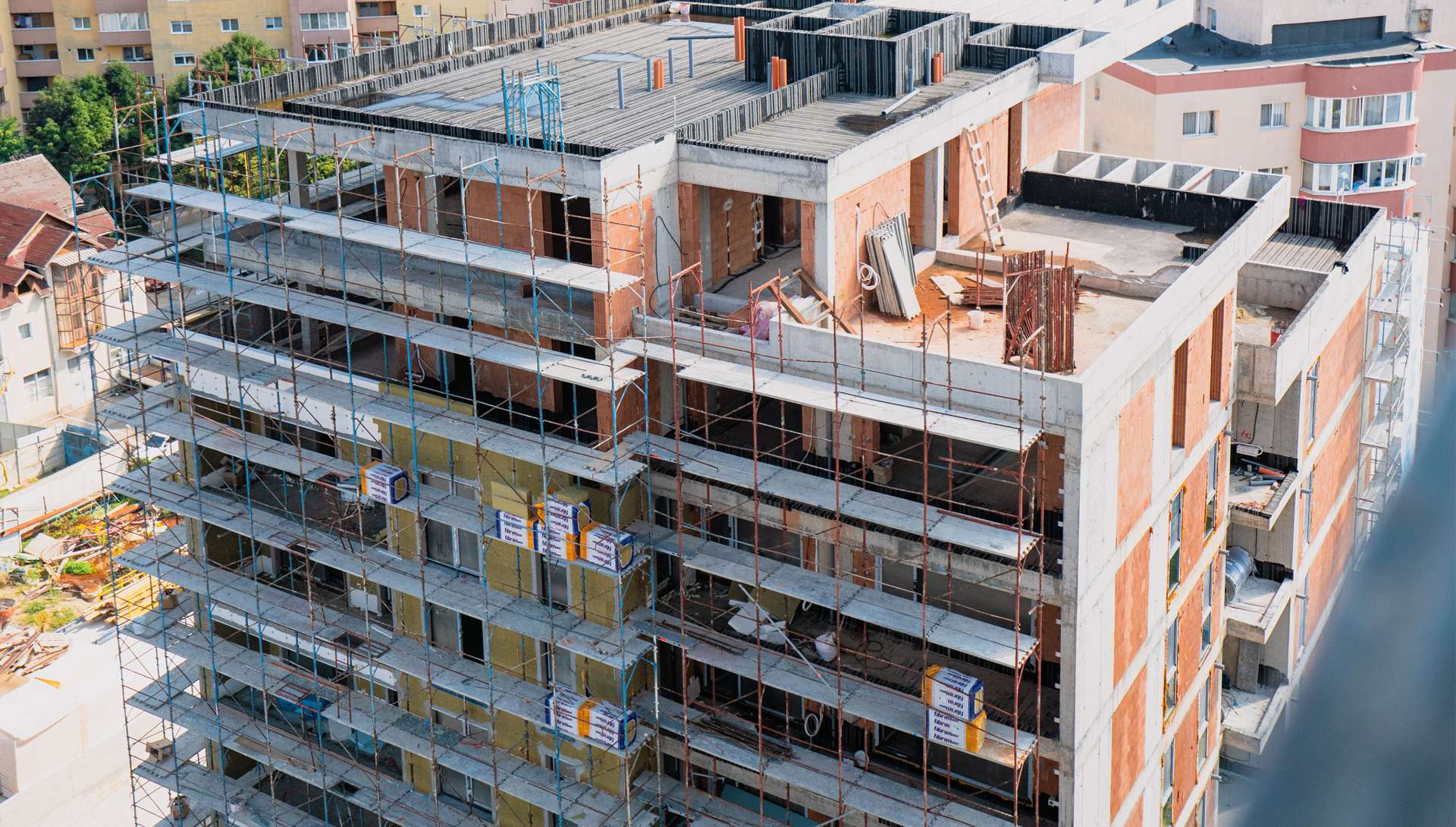

Ghenele de la etajele 1-6 se lucrează.

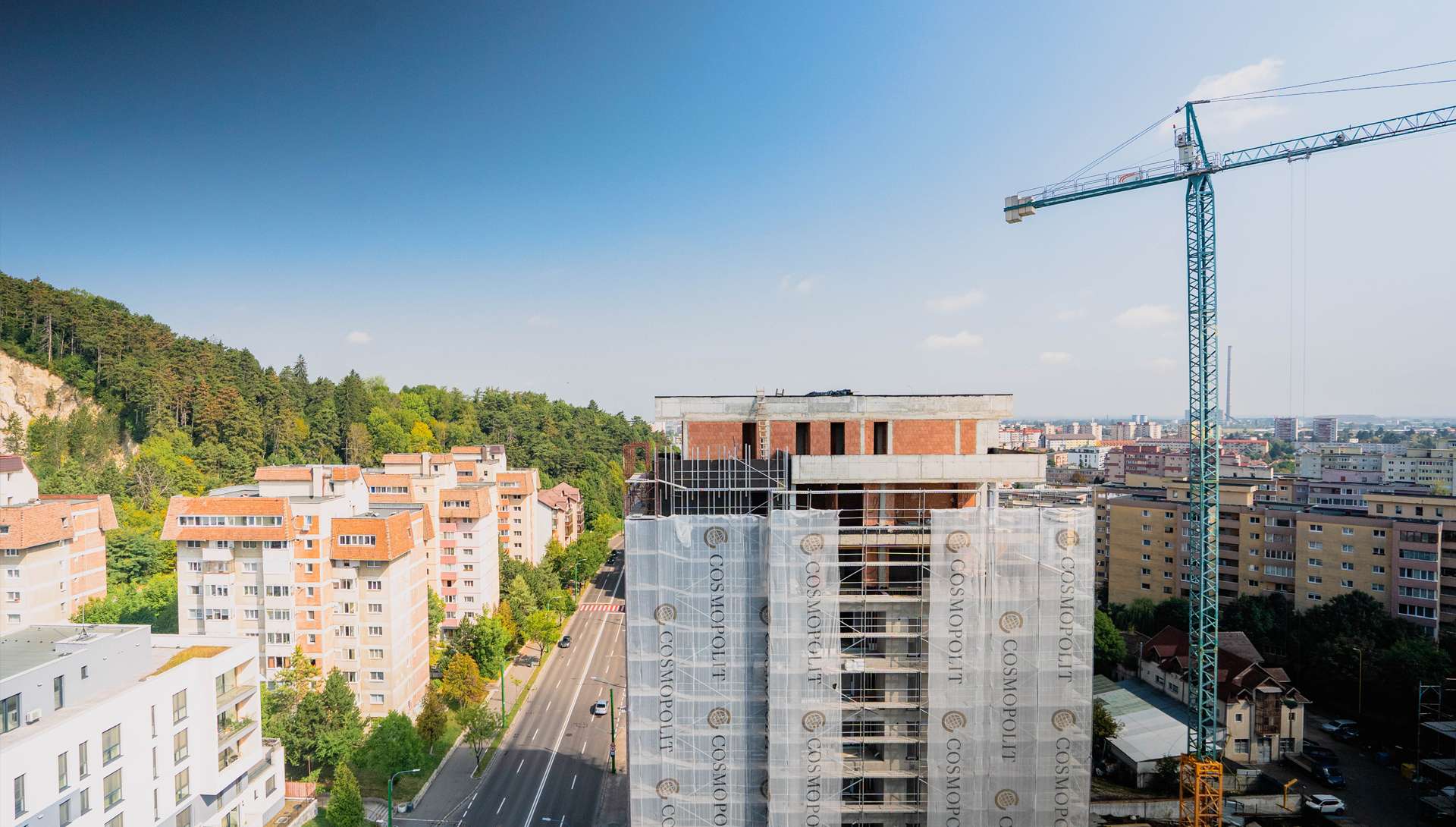

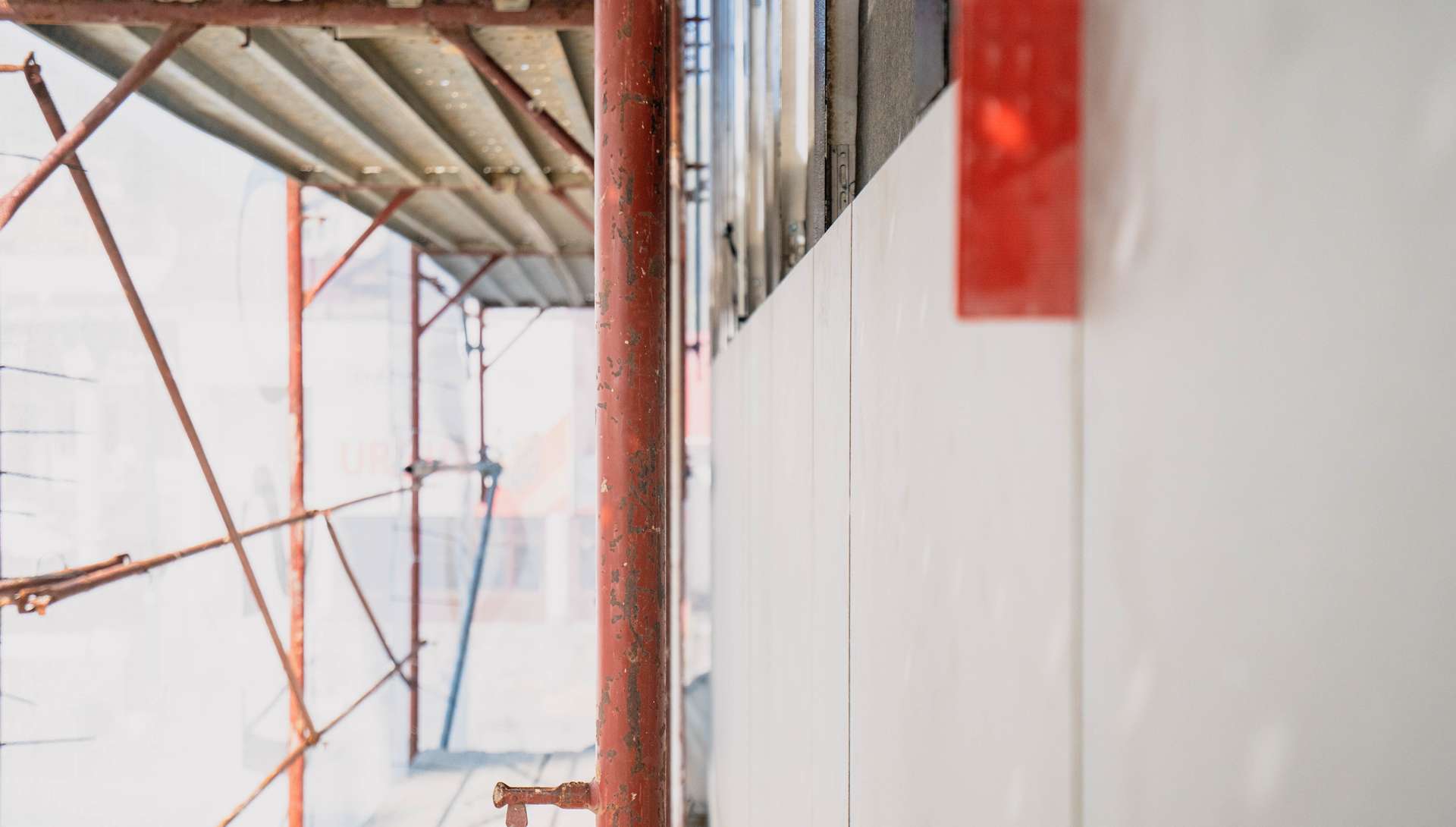

S-a placat cu vată fațada nord-vest-est complet.
