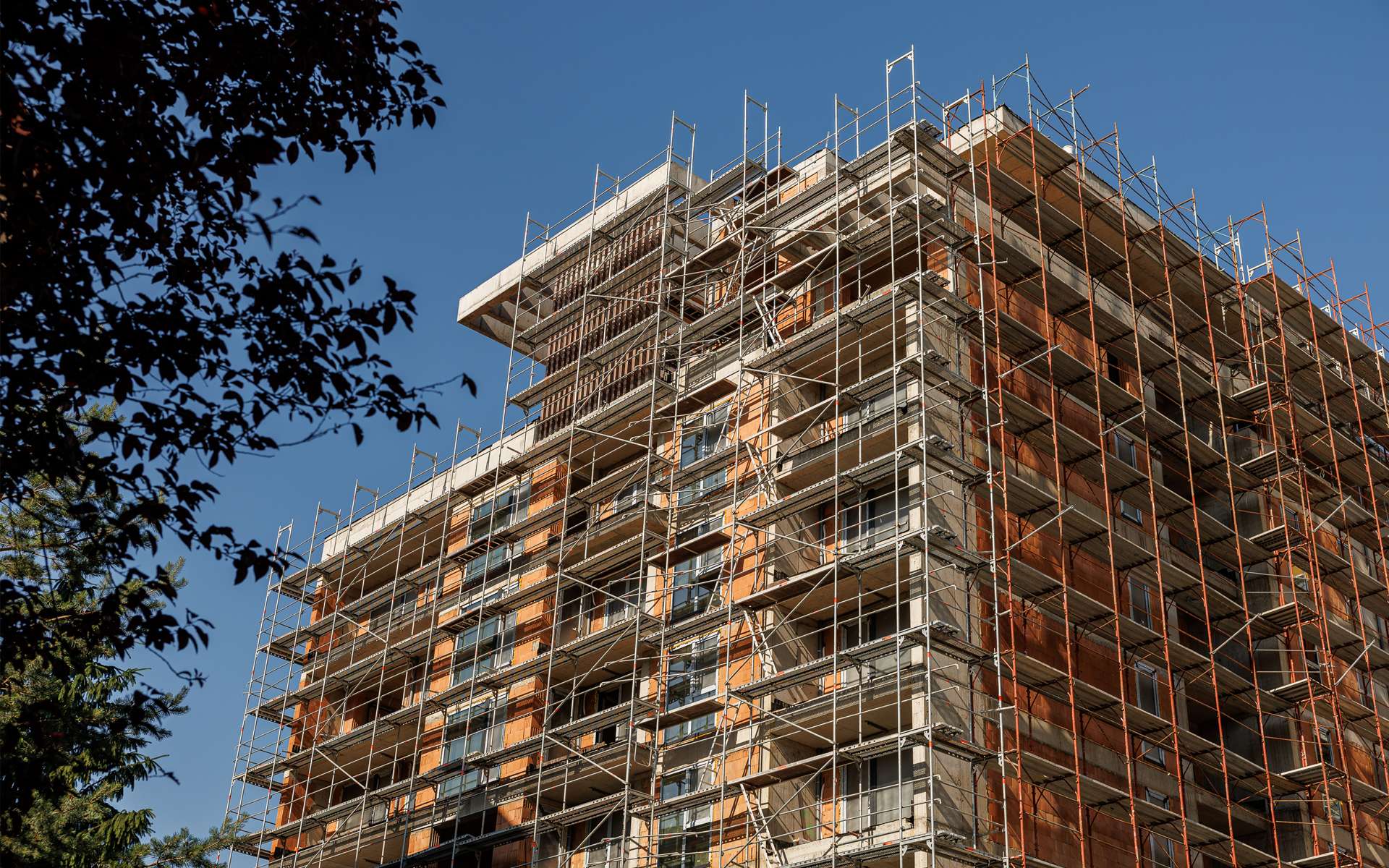

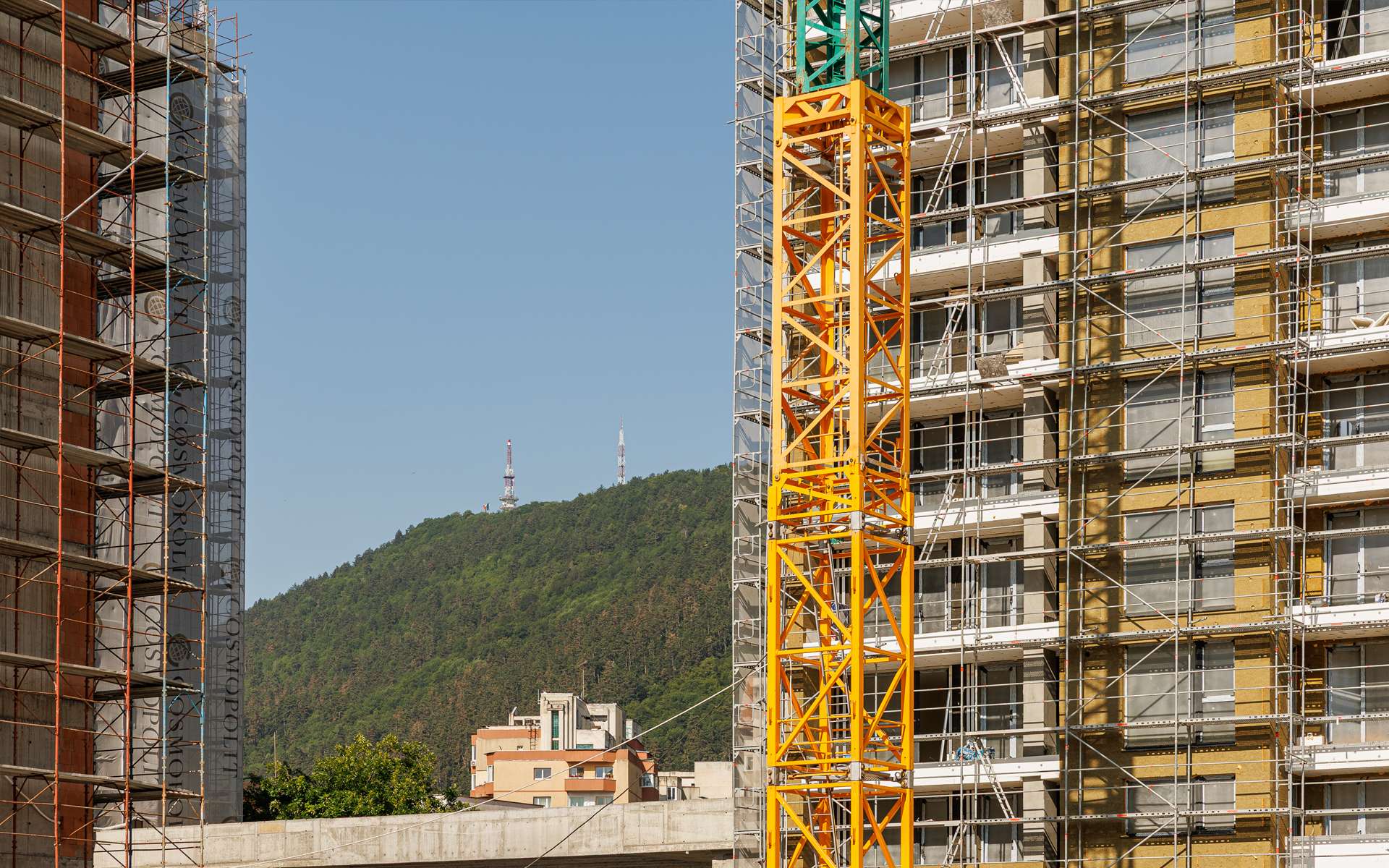

Corpul A:

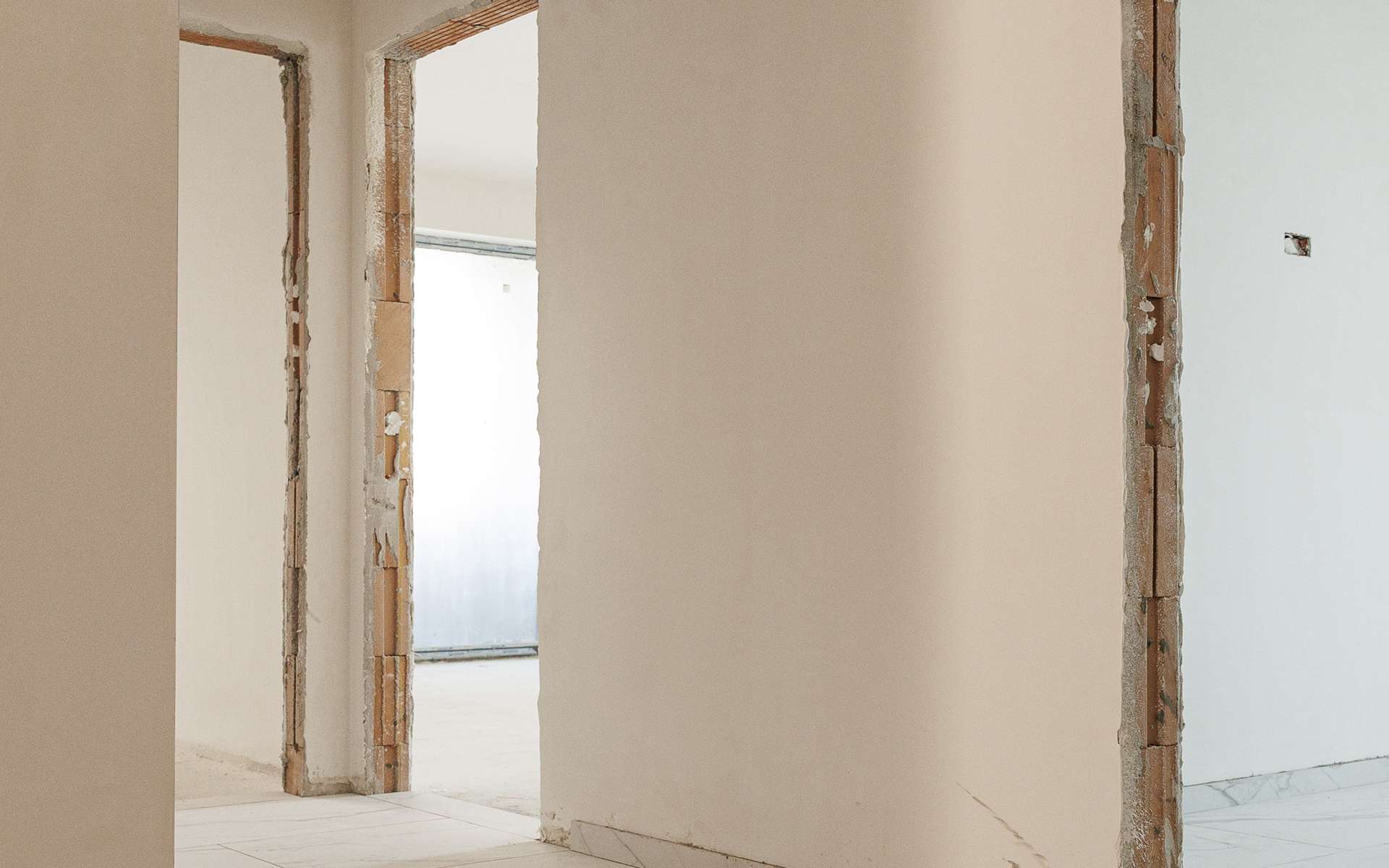

- Tencuielile sunt finalizate 100% de la etajul 1 la 9, în lucru fiind etajul 10.
- Gletul este aplicat integral la etajele 1–3, iar lucrările au început pe etajele 4–7.

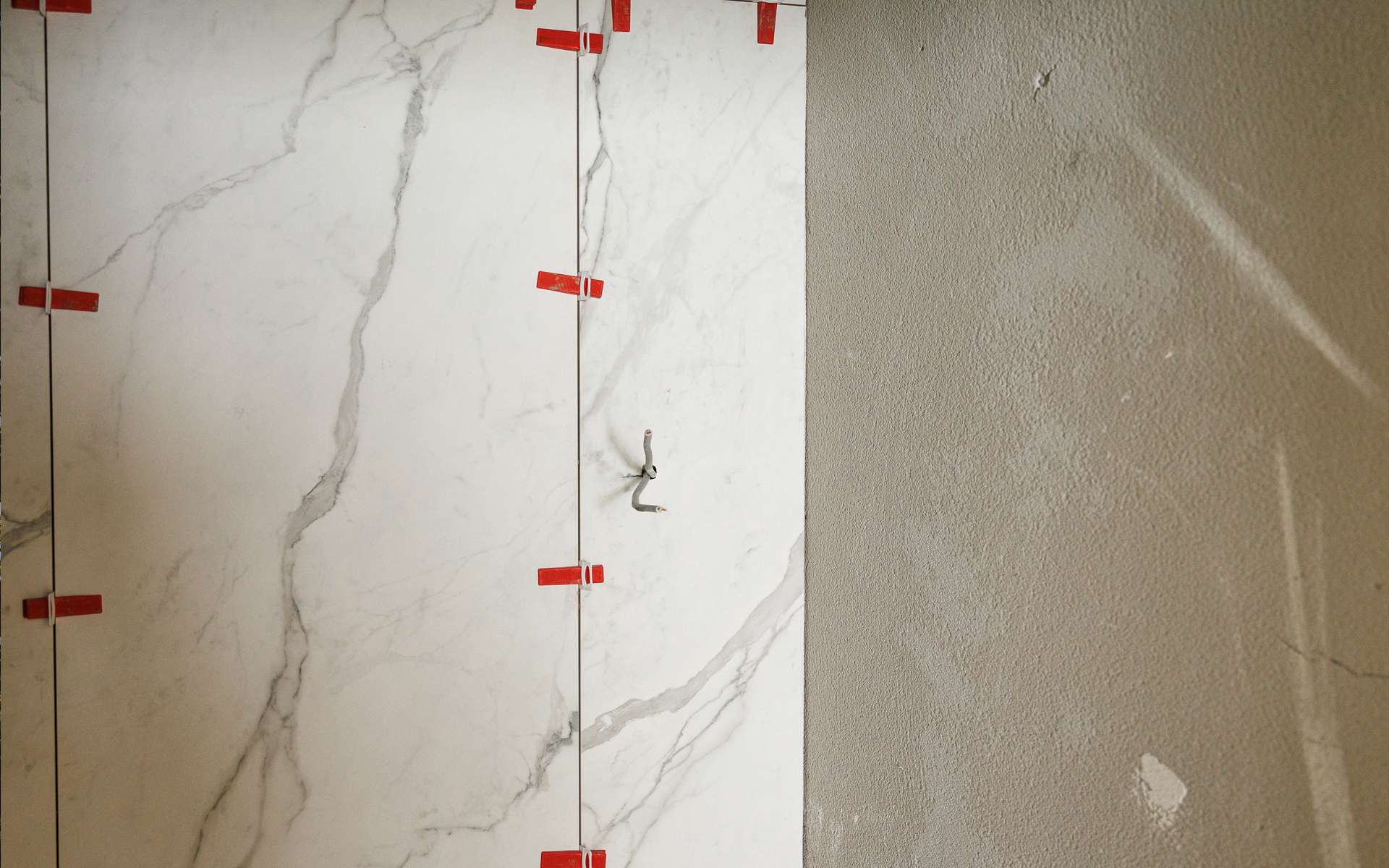

- Placarea ceramică este completă la etajele 1–3.
Pe fațadă:

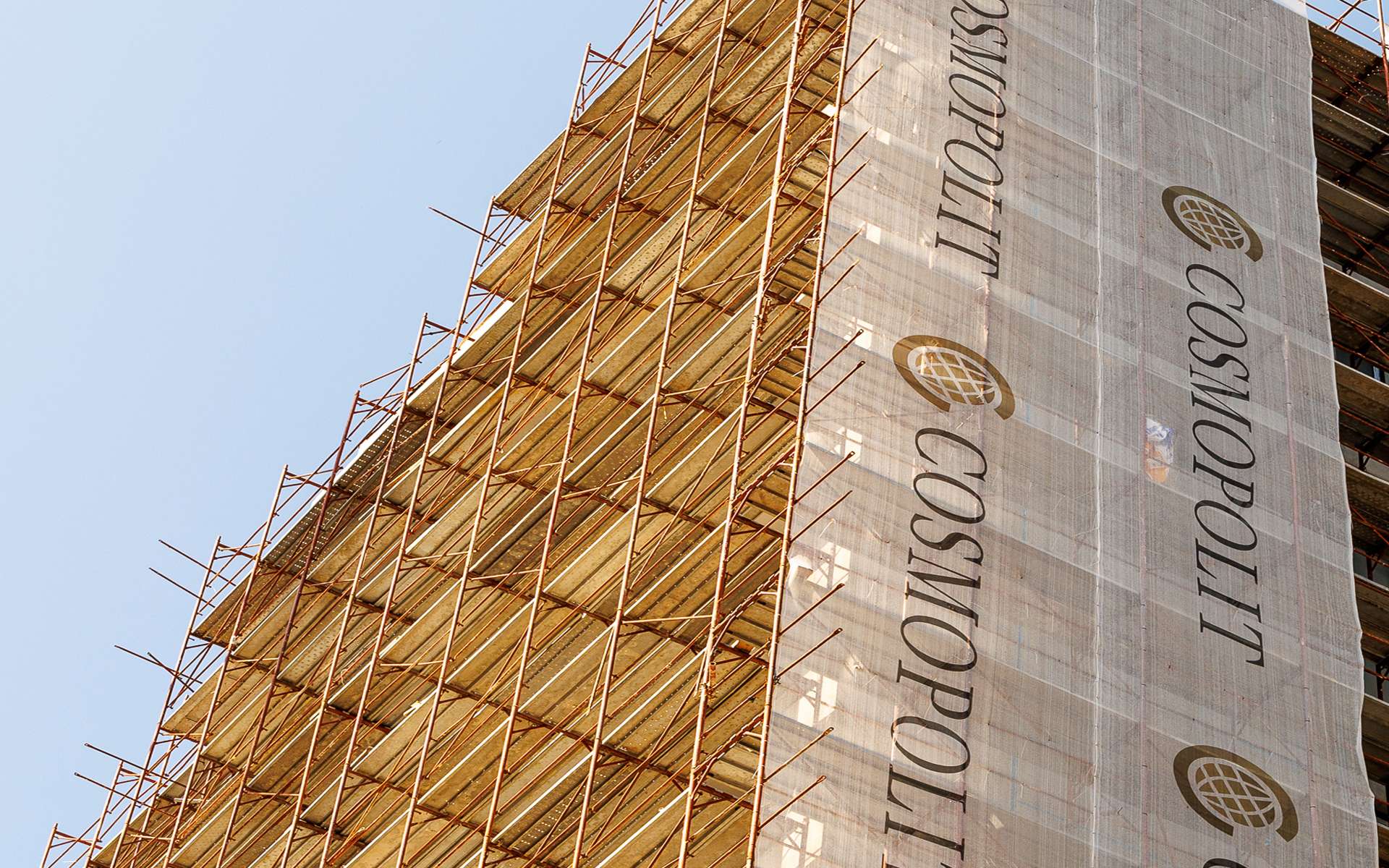

• Placarea cu vata minerală este realizată în proporție de 80%,
• Masa de șpaclu a fost aplicată pe aproximativ 50% din suprafață.
Corpul B:
- Gletul a fost finalizat integral de la etajul 1 până la 9, lucrările fiind în curs la etajul 10.
- Gresia este montată complet pe etajele 1–9, în prezent se lucrează la etajul 10.
- Tâmplăria este montată în proporție de 50% la etajele 11 și 12.

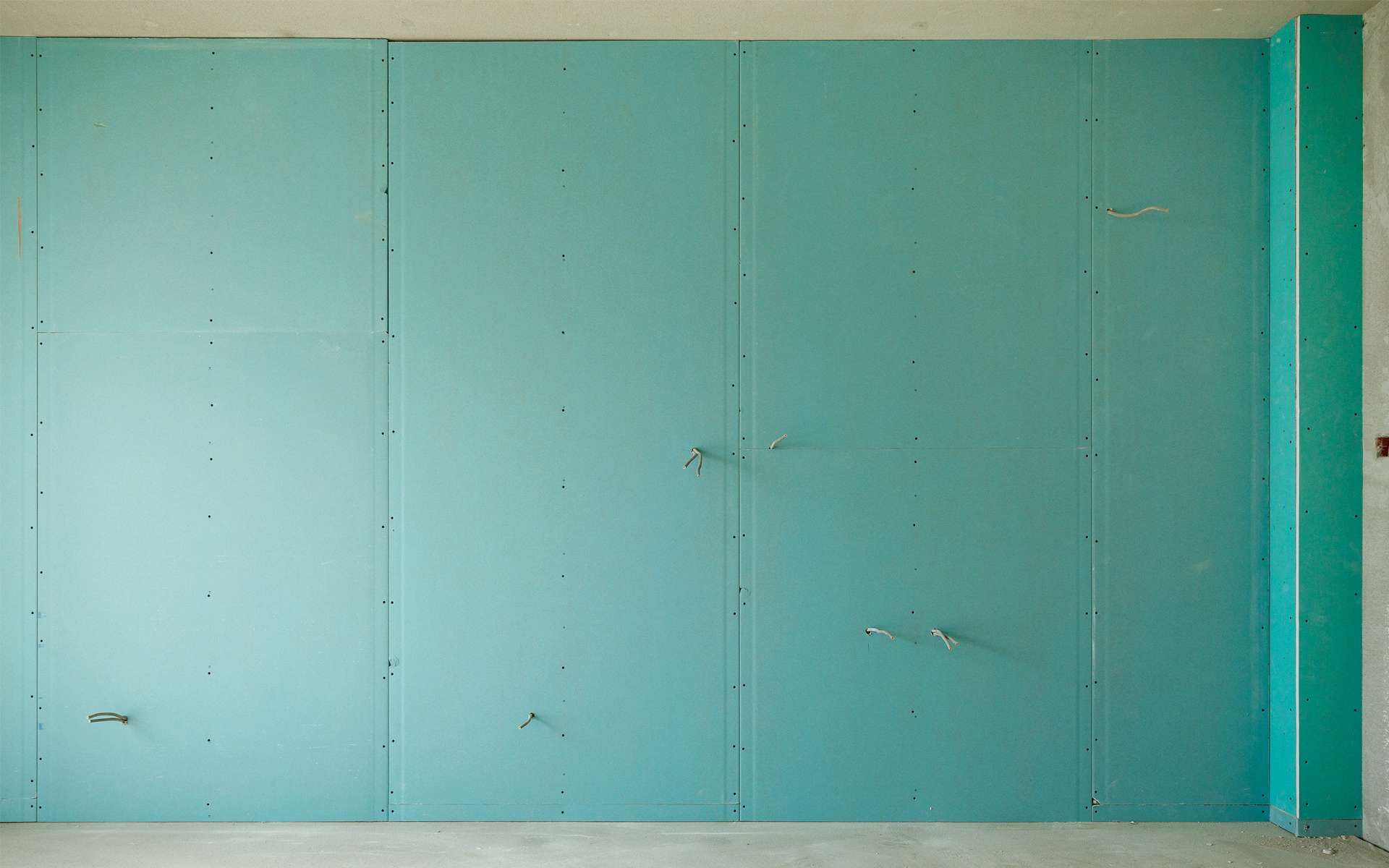

- Etajele 1, 2, 3 și 5 au fost deja finisate cu lavabilă și sunt pregătite pentru montarea parchetului.

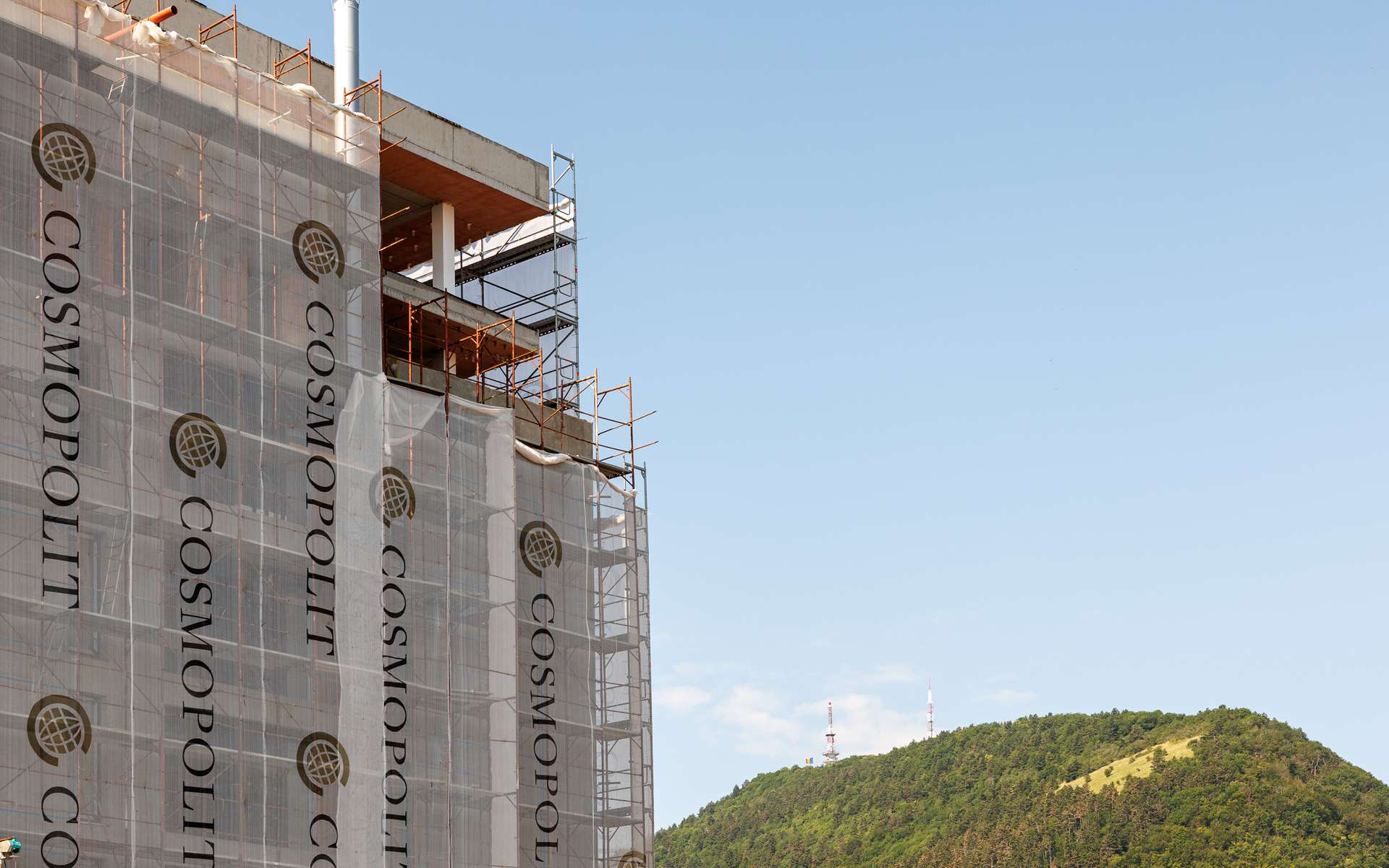

- Pe fațadă a început montajul panourilor Laminam, un material modern, rezistent și estetic.
Corpul C:
- Tencuielile de la etajele 1 și 2 sunt finalizate, iar lucrările au avansat la etajul 3.
- Șapele și sistemul de încălzire în pardoseală sunt finalizate integral la etajul 1.
