Corpul A

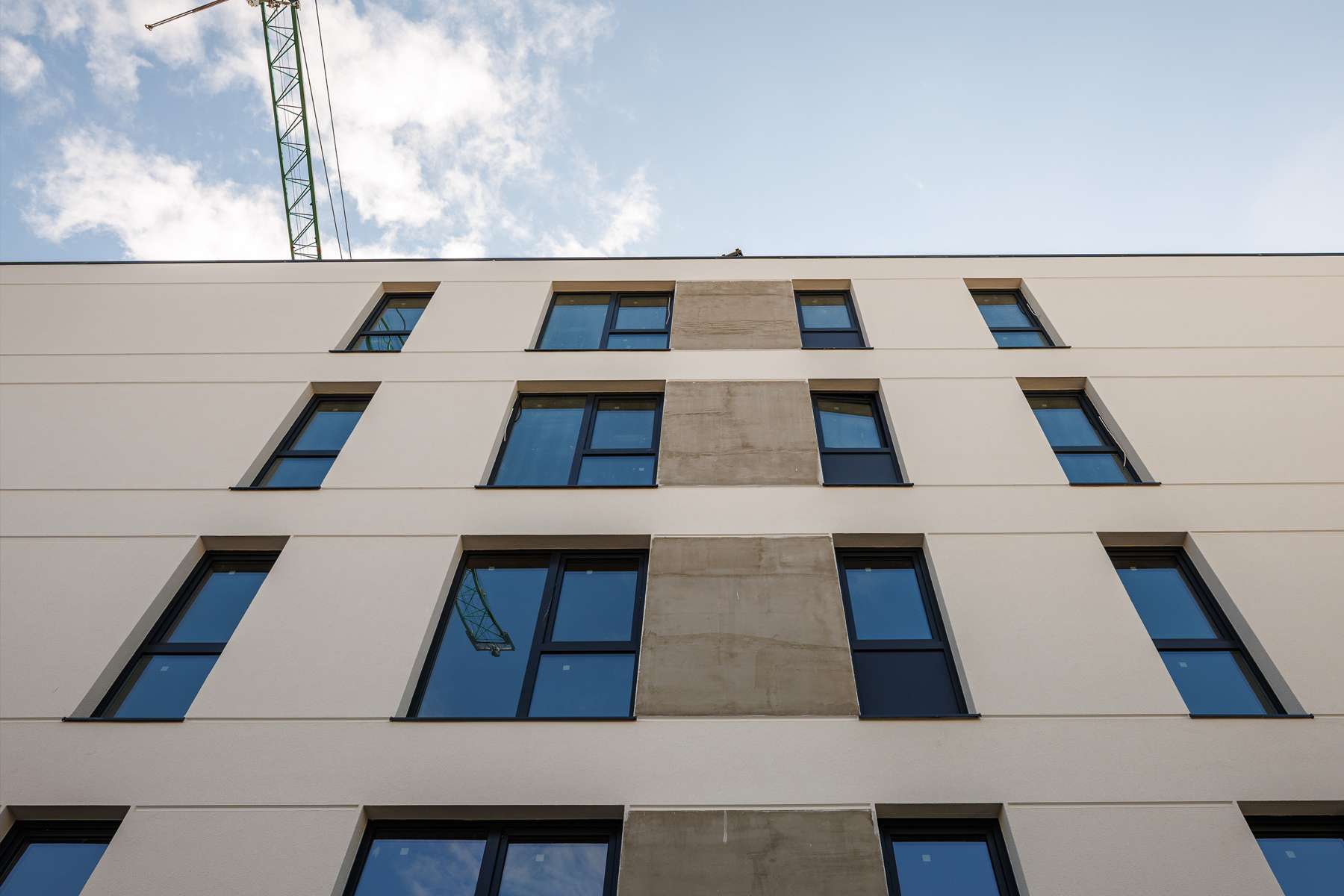

La etajele 1–4, pe balcoanele interioare au fost montate profilul picurător, decorul ceramic și profilul de aluminiu pentru balustradele din sticlă.

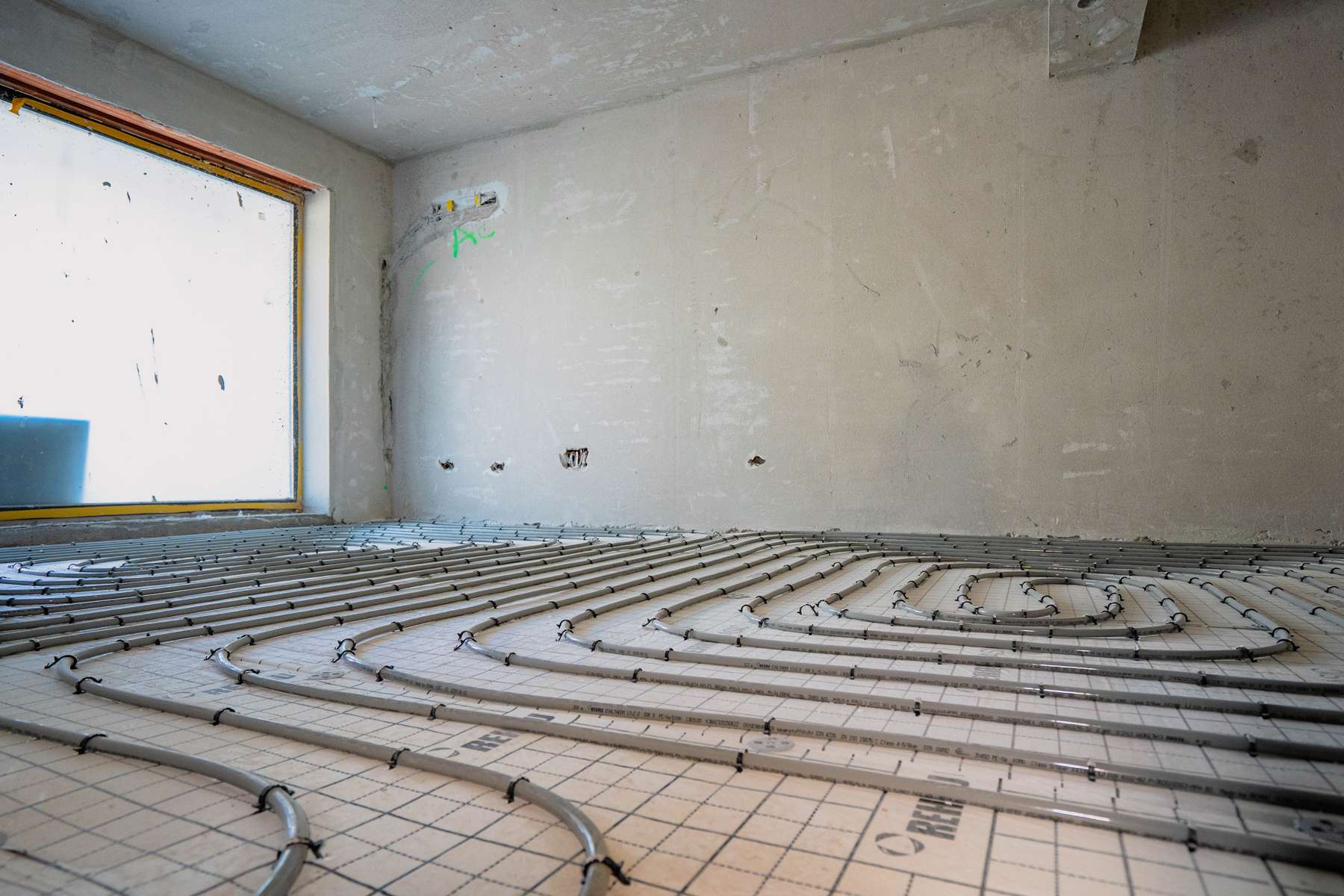

La etajele 3 și 4 a fost finalizat sistemul de încălzire în pardoseală.
Etajul 4 se află în etapa de finalizare a șapei, iar etajul 3 este finalizat.
La etajul 5 se montează termosistemul tip PIR și plasa de armare, urmând ca în perioada următoare să fie turnate șapele pe terase.

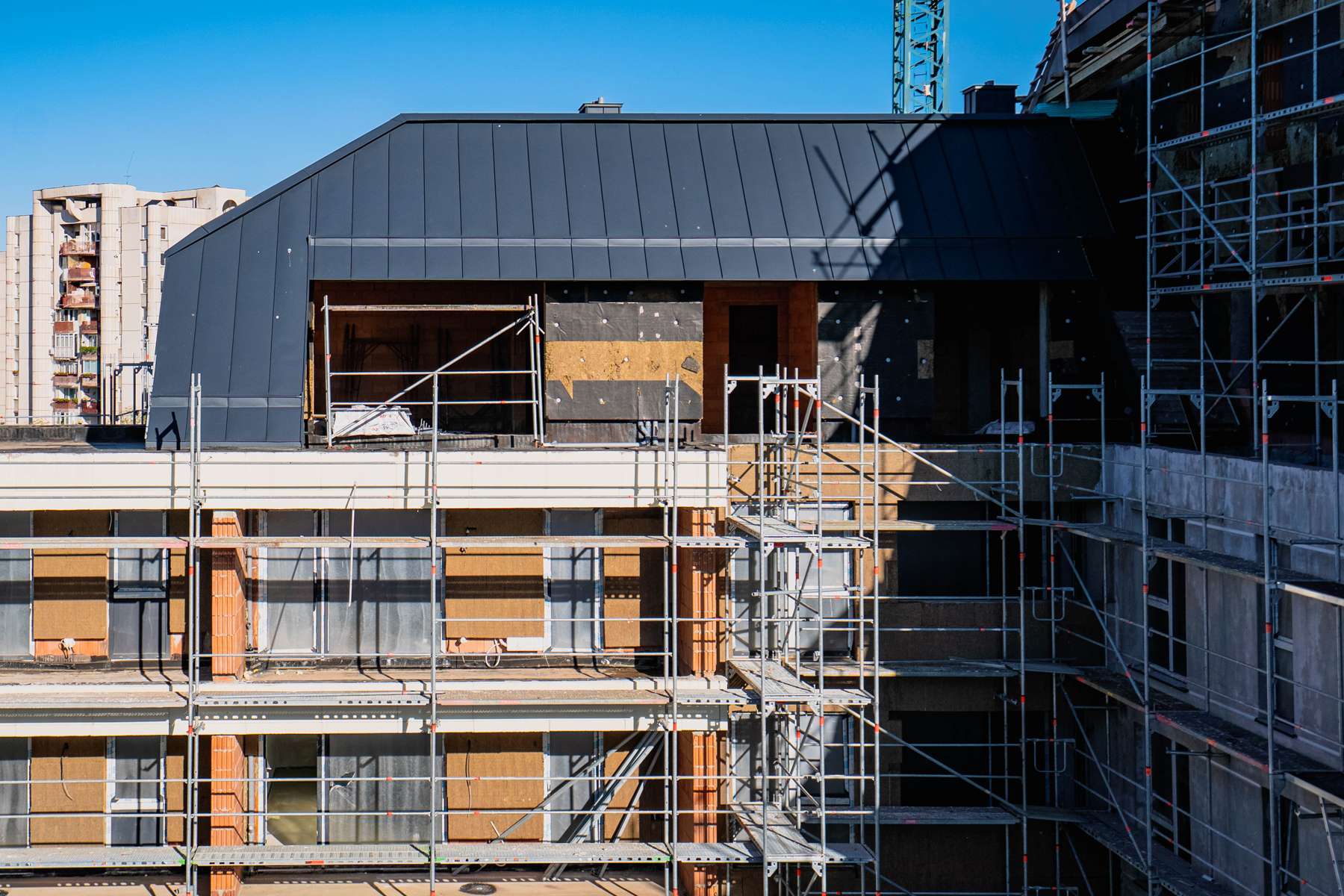

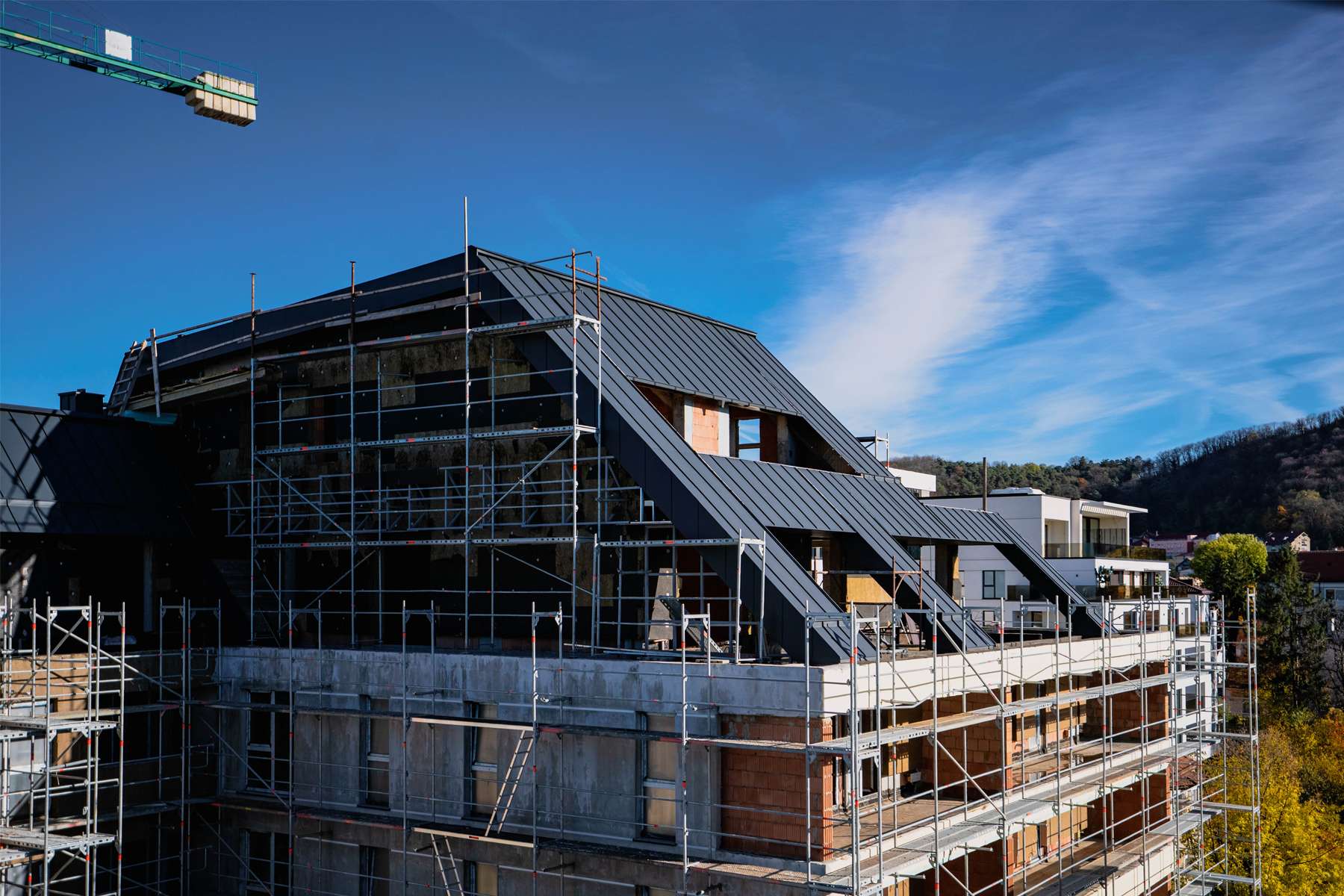

Continuă montajul tablei pe acoperiș/fațadă, în zonele prevăzute.
Corpul B
Fațada a fost pregătită pentru aplicarea tencuielii decorative pe laturile de vest și nord.
Pe fațada nordică, tencuiala decorativă este aproape finalizată.
